12月21日,金塘冲水库枢纽工程迎来关键节点,首台机组管型座顺利完成吊装,标志着项目建设进入机电安装与土建主体施工同步推进的新阶段,为实现2027年工程全面竣工及全容量并网发电迈出了坚实一步。

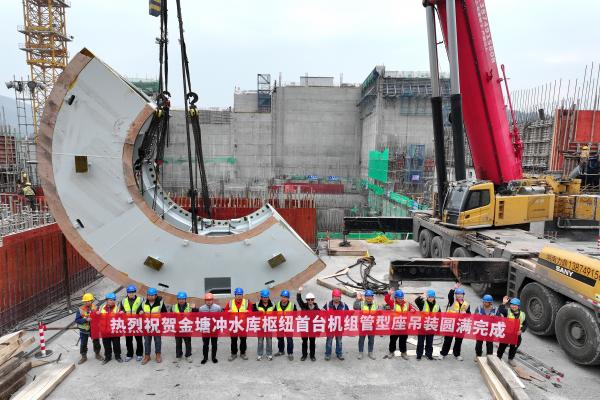

△图金塘冲水库枢纽工程首台机组管型座顺利完成吊装。邵建希摄。
金塘冲水库枢纽工程总装机容量200MW,共布设4台单机容量50MW的灯泡贯流式水轮发电机组,设计年发电量约6.47亿度。本次吊装的管型座是贯流式机组的关键承重与定位构件,具有尺寸大、吨位重、安装精度要求高等特点,其安装质量直接关系到机组长期运行的稳定性、安全性与发电效率。
为有效化解机电安装与土建施工的时空冲突、科学压缩工期,港航水利集团金塘冲公司统筹设计、监理、施工、制造等参建单位,共同研究制定专项施工技术方案与质量安全控制措施。创新采用450吨级大型汽车吊实施分瓣吊装作业,替代传统厂内桥机吊装方式,较原计划提前约100天实现该重要建设节点目标。
下一步,港航水利集团金塘冲公司将进一步加强全过程统筹与跨专业协同,持续优化施工组织与工序衔接,在坚决守住安全红线、质量底线的前提下,全力推动后续工程建设,力争项目早投产、早达效、早受益。
